项目名称:地铁11号线(原29号线)

项目建设单位:武汉光谷交通建设有限公司

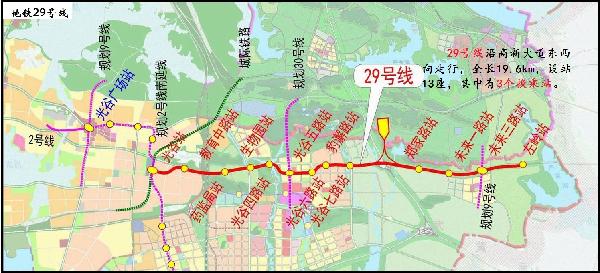

区段:光谷火车站-左岭站,长19.8公里。

主要建设内容及规模:起于光谷火车站,止于左岭,全长19.696km,设站13座,均为地下站,其中换乘站3座。全线地下敷设,最大站间距2800m,为光谷七路站~郑家路站,最小站间距927m,为光谷五路站~光谷六路站,平均站间距1563m

总投资:147.18亿元

进展情况(截至201569日):5个先期开工站点围护桩已完成2409根,占总桩数79%;临时立柱及抗拔桩已完成247根,占总数57.8%;冠梁已完成2963.2米,占总数68%;砼支撑已完成184根,占总数46%;腰梁完成867米,占总数37%;钢支撑已完成200根,占总数20%;土方开挖完成35m3,占总数40%;垫层:光谷火车站C2C1区划分为16段,开累完成1段;未来一路站划分为15段,开累完成1段,左岭站划分为16段,开累完成5段;防水及保护层:左岭站划分为16段,开累完成2段。

(截至2016年1月4日):2014年10月28日,轨道交通11号线东段开工建设;2015年7月28日,二期8个车站及区间全线开工。目前,一期:光谷四路站完成主体结构封顶,开始准备附属结构施工,未来一路站、左岭站进入主体结构收尾阶段;二期:已完成围护结构向基坑开挖转序,个别工点已施工部分主体结构。车辆段正大面积进行土石方开挖及填筑工作。2015年9月23日,公司与武汉地铁集团签订工程现场移交协议,地铁集团正式接管工程现场。
